Dakwerken en bovenbouw

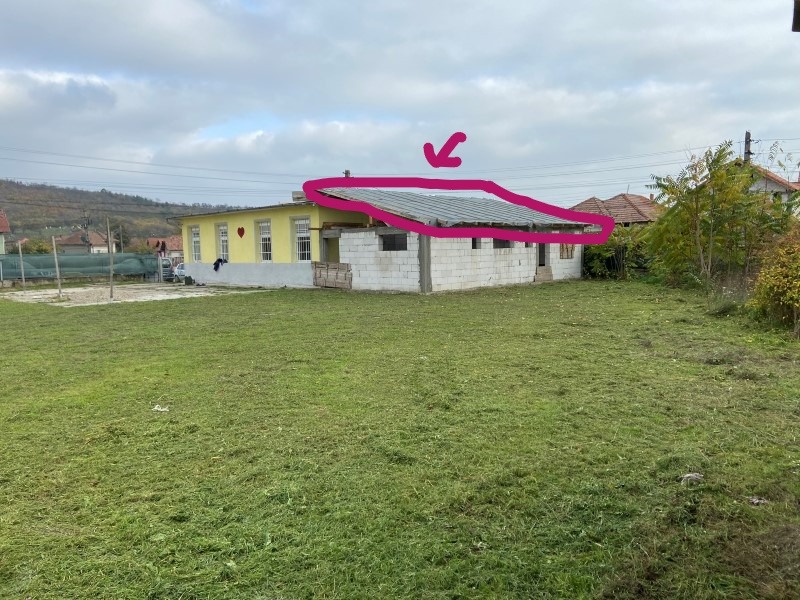

We kunnen van start gaan met deel 1 (oranje):

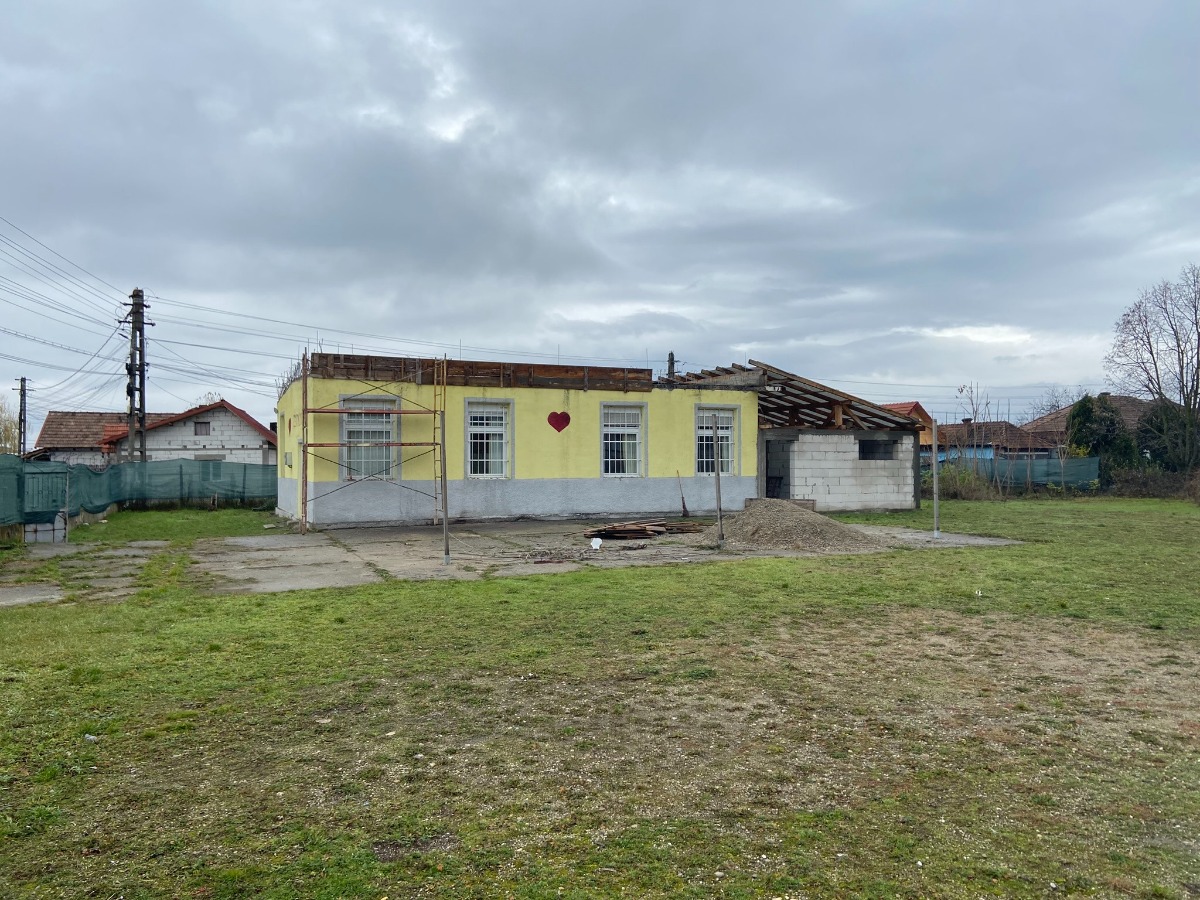

momenteel hebben we nog een budget van 3000€ staan, dus hebben we nog 4000€ nodig om de werken te kunnen laten uitvoeren. Marius (de aannemer) staat klaar, dus vanaf dat wij de budgetten hebben, kunnen ze erin vliegen. We hopen dat dit werk nog voor de winter kan gebeuren, want dat is mega belangrijk. Eens het te koud wordt, kan geen beton meer gegoten worden.
De bedoeling is dus om een betonnen ringbalk te gieten, zodat de muren dan opgetrokken kunnen worden. En een stuk van het aangebouwde deel moet nog voorzien worden van een betonnen platvorm zodat het ook niet langer daar kan binnen regenen.
Deel twee (paars):
wordt dan het dak van het aangebouwde stuk, namelijk de sanitaire blok. De kosten daarvan zullen later nog exact berekent worden.
Eind november 2022:

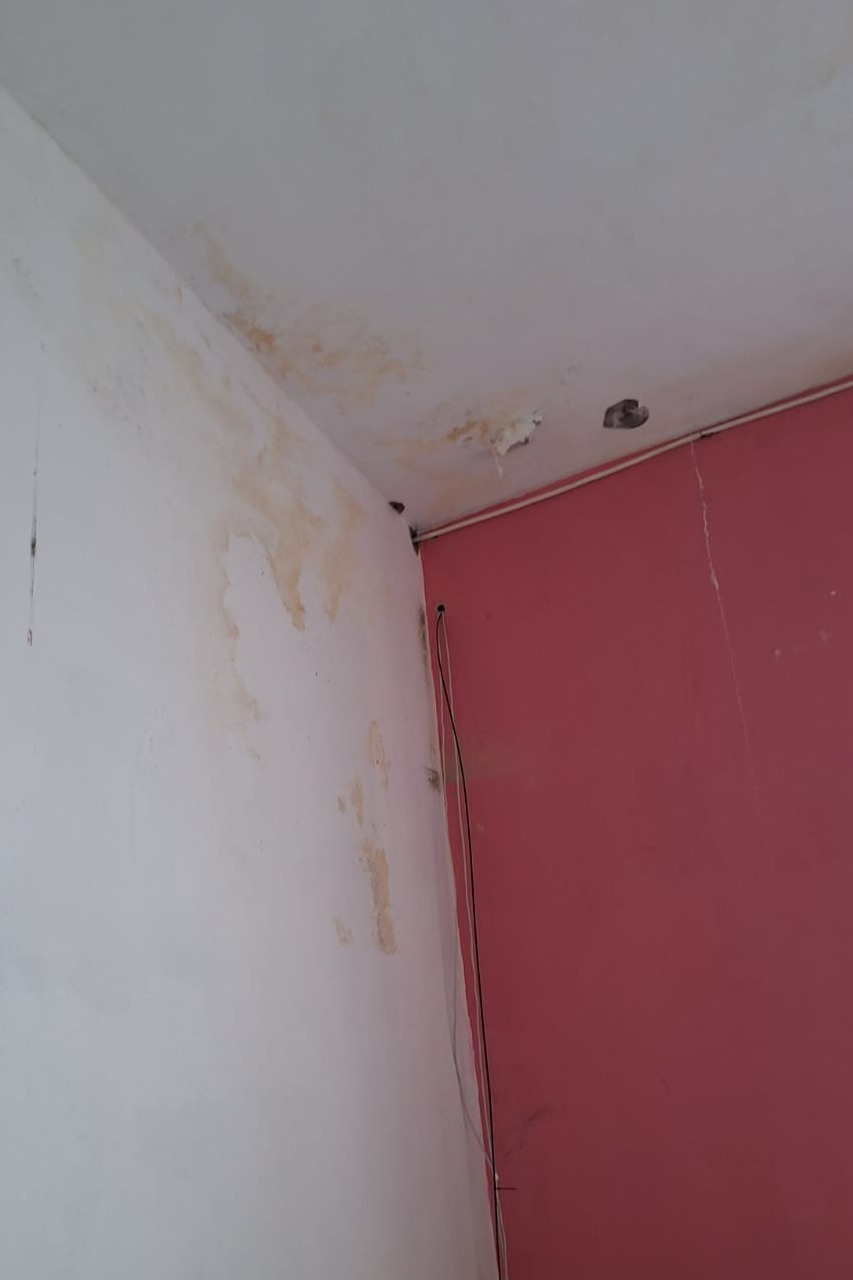

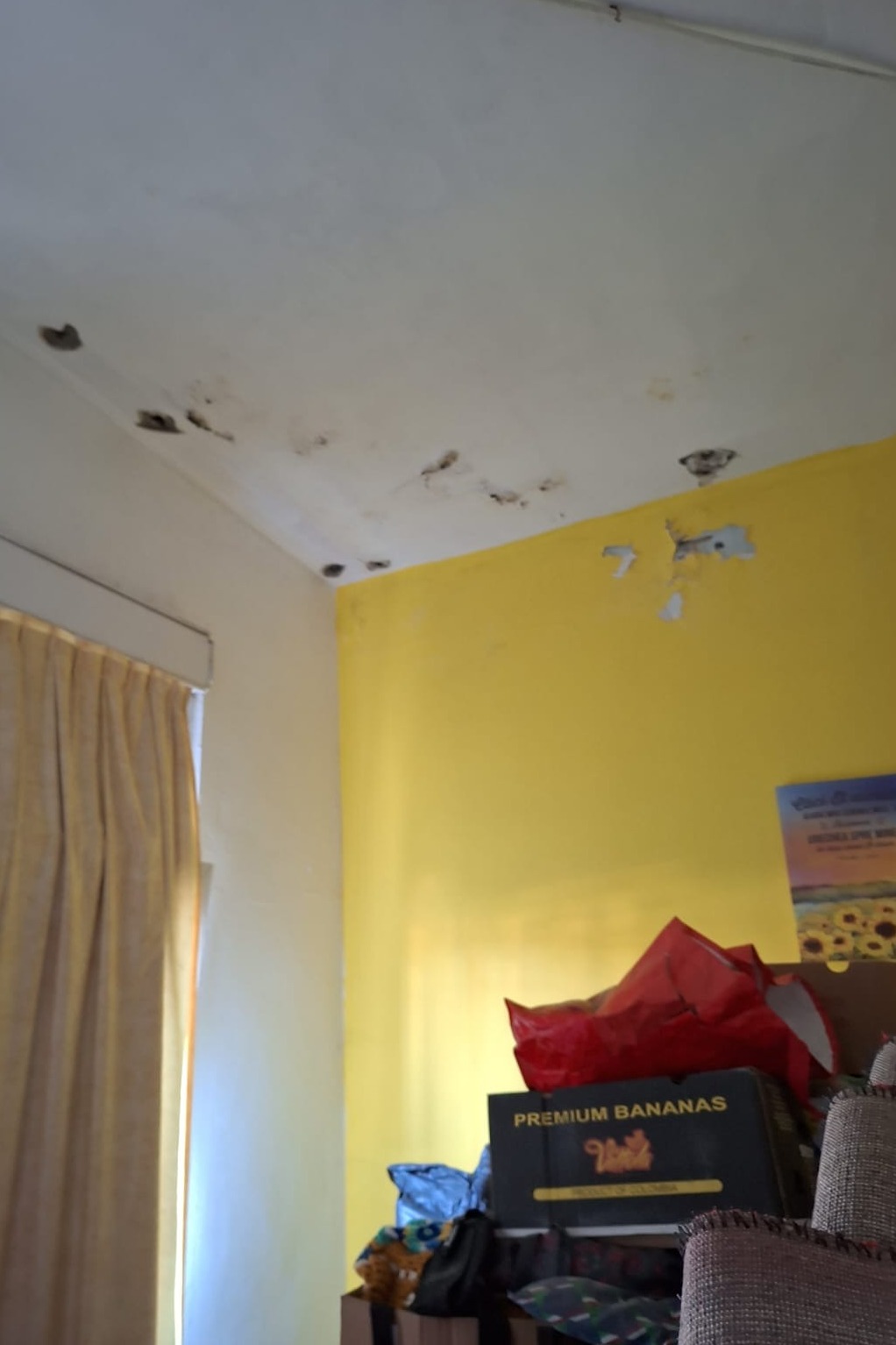

En zo zijn we weer van start gegaan. We kunnen het gebouw niet langer laten staan. Dus in volle vertrouwen zijn we begonnen. Één van de muren en een stukje van het plafond in de bureau en de keuken worden nat. Ook kunnen we tijdens de koude winter, met hoge vries temperaturen geen beton meer maken. Dus moet het nu gebeuren. Bidden dus maar dat alle nodige budgetten binnen komen!
Mei 2023

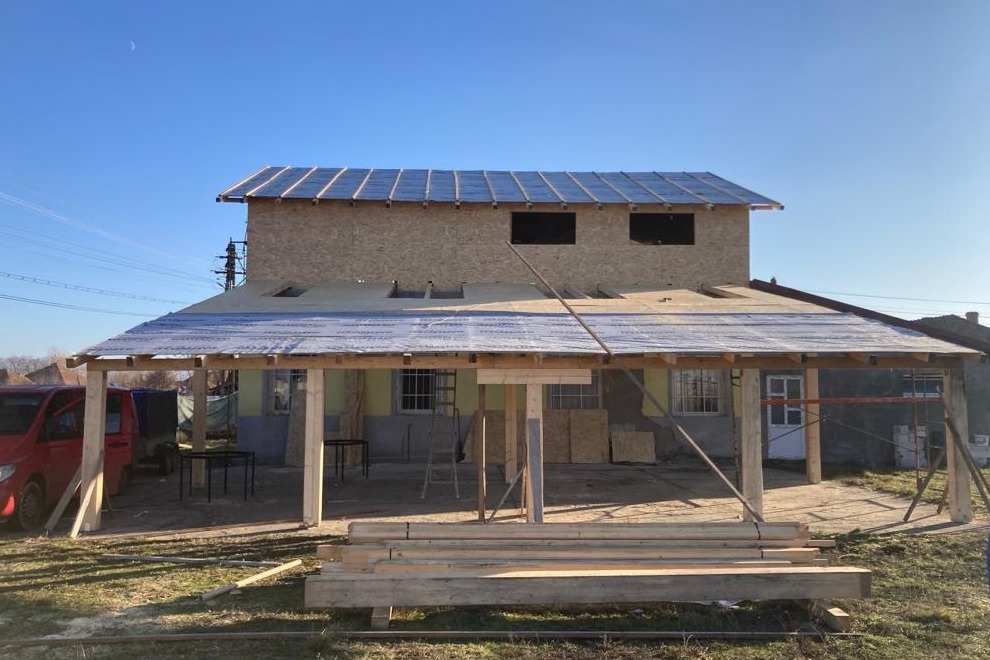

En zo is de ringbalk intussen rond om rond gegoten, de sanitaire blok volledig dicht met dakplaten en zelfs al geïsoleerd! Op naar de volgende stappen!!

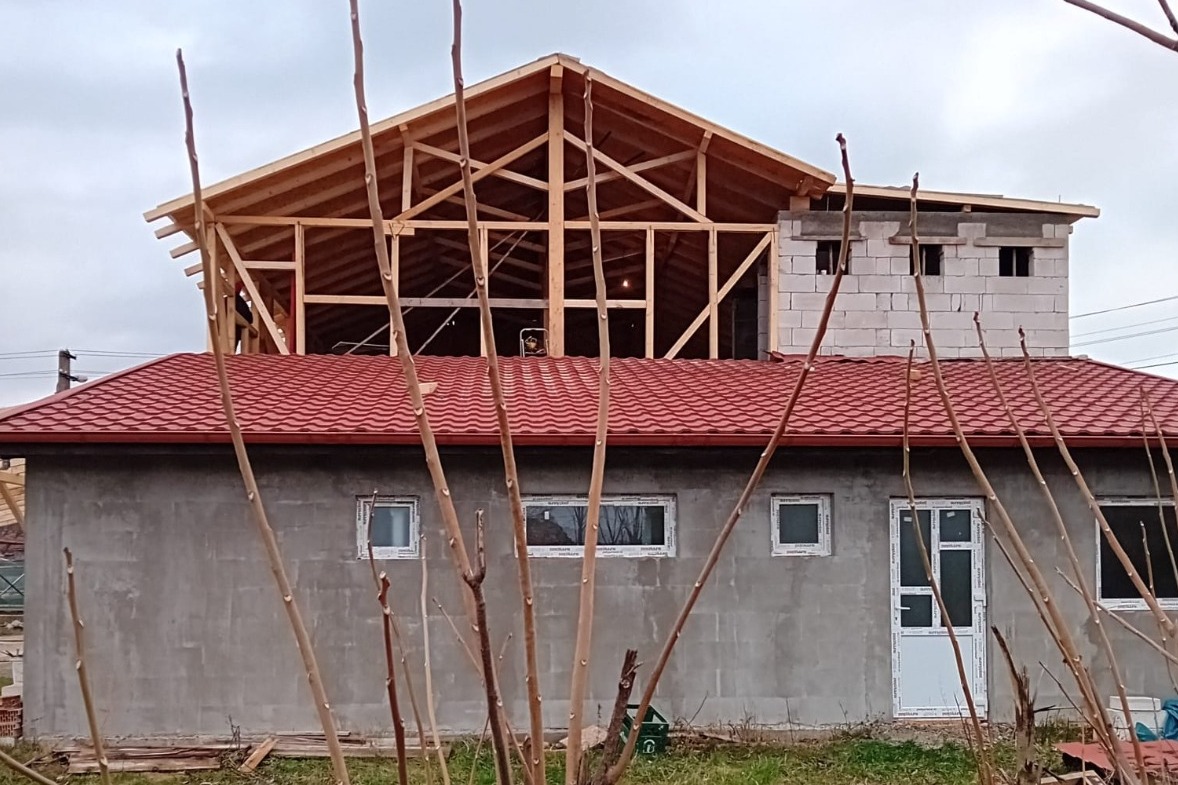

Januari 2024

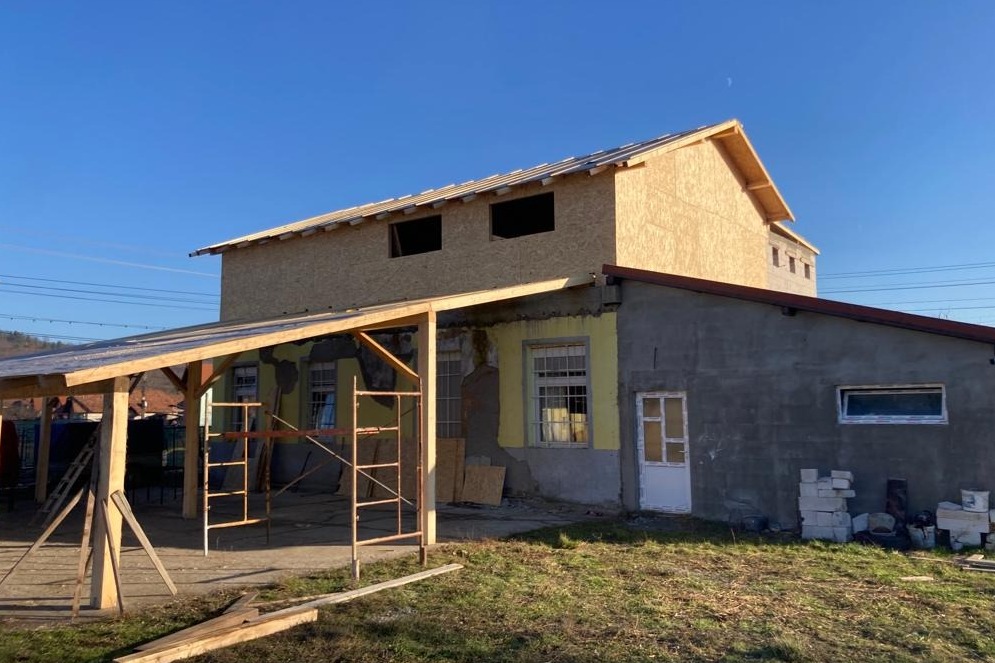

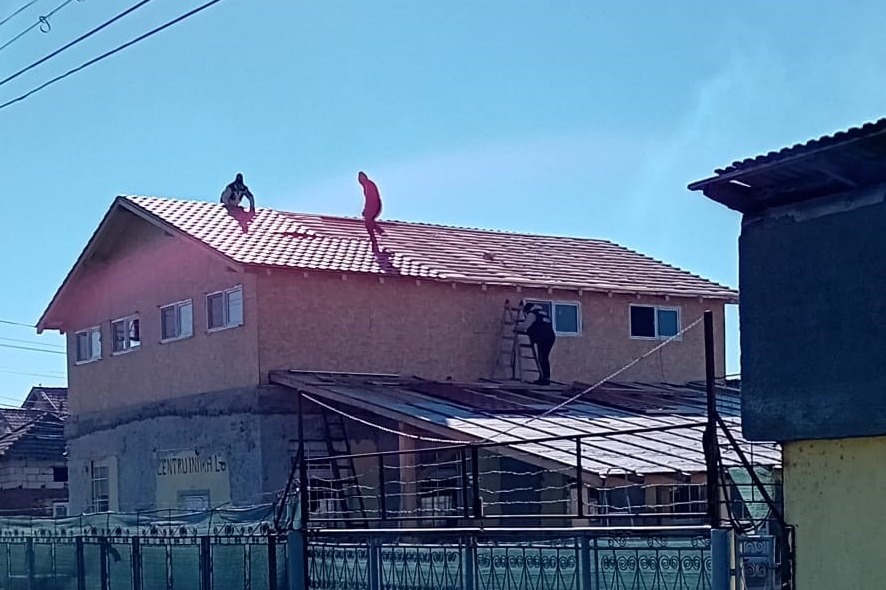

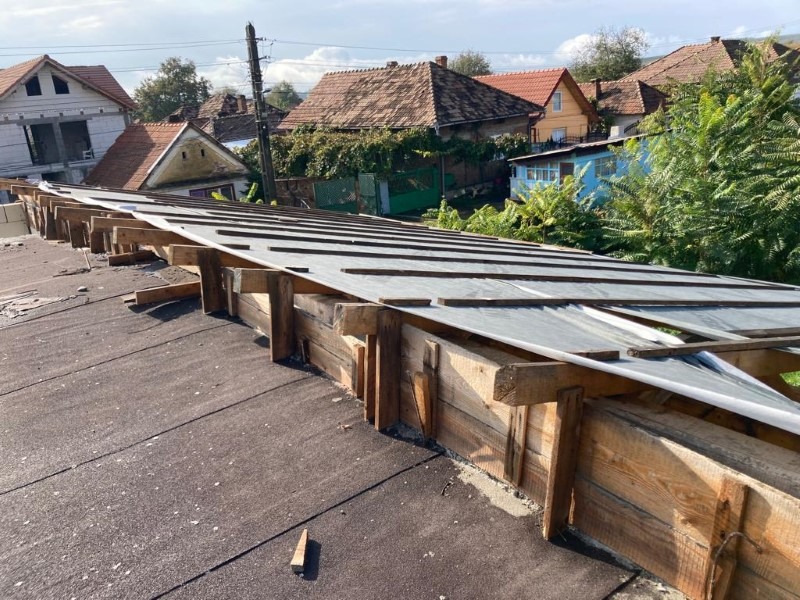

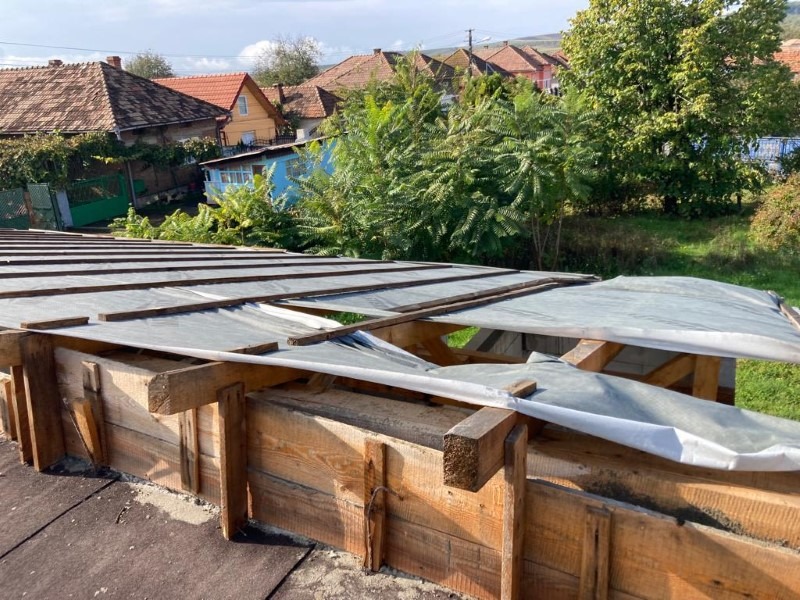

De bovenbouw staat er. Komende weken worden de dakplaten (5000€) erop gelegd en de ramen en deuren geplaatst.
Dakwerken klaar, nu plafonds herstellen beneden
We gaan weer over naar het herstellen van de benedenbouw en afwerking (plafonds herstellen, vloeren leggen, verwarmingssysteem aankopen en plaatsen...) -> fase 9.
Sponsor een bedrag voor de fase die momenteel bezig is.
Laat ons weten dat u meehelpt (via dit formulier) en wij sturen u nu en dan een update toe.
Vermeld altijd de huidige fase en uw naam.
VZW PeLunca
IBAN: BE58 1030 7716 4679
vermelding: PBP "Fase nummer" "jouw naam”
